三峡电力外送通道迁改首条线路完工
宜昌9月10日电 (杨一行 杜潇 李治飞)据三峡集团10日消息,三峡水运新通道配套工程——三峡电力外送通道迁改工程首条线路35千伏乐潭线近日完成迁改后成功并网,标志着该工程取得阶段性突破,实现重大工程建设与清洁电力稳定外供有序衔接、协同推进。

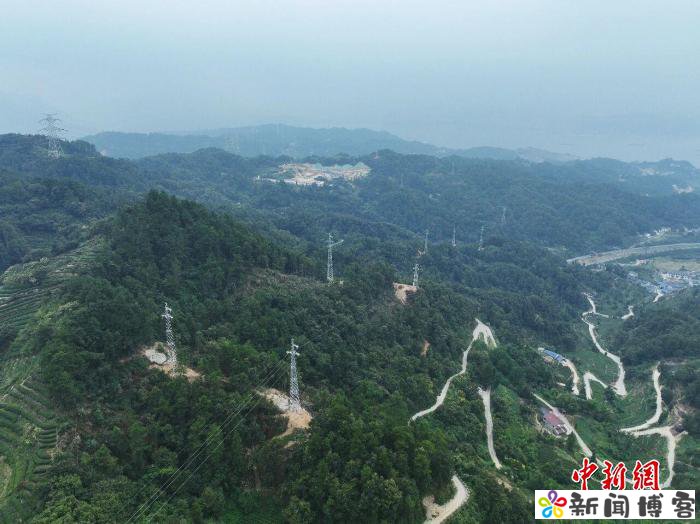

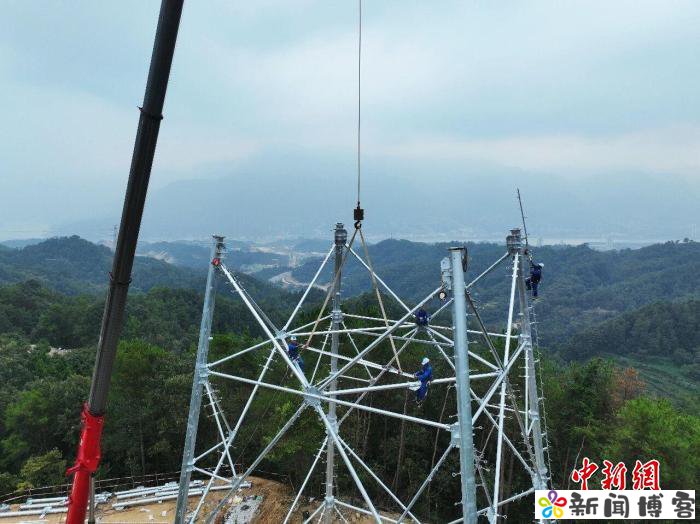

三峡电站总装机2250万千瓦,是“西电东送”的骨干电源,电能昼夜不息送往华中、华东、广东等地。三峡电力外送线路迁改是三峡水运新通道工程建设顺利推进的核心前置工作。本次迁改完成的35千伏乐潭线全长5.722公里,串联乐天溪、龙潭坪两座变电站,是保障三峡坝区电网稳定运行的重点线路。针对项目地处峡江深山、大型机械进场受限等难题,项目团队创新绿色施工模式,采用无人机空中吊运、马帮山地转运、大型设备协同作业的组合施工方式。

三峡水运新通道工程于6月8日开工,三峡电力外送通道迁改工程同步启动,48条输电线路将进行迁改。目前,电力部门正按照“错枯水、避峰期、分段迁改、环网转供”施工方案高效推进,预计今年12月底前完成20条重点前期线路迁改任务。(完)
版权保护: 本文由:TP官方下载网络转载,其它转载请保留链接: http://www.1618edu.com.cn/news/tpgfxz/1451.html
- 上一篇:A股午评:超3500只个股飘绿,沪指收涨,深指、创
- 下一篇:没有了
